『吹抜けのあるシンプル切妻の家』新築工事 現場進捗状況 6
『吹抜けのあるシンプル切妻の家』新築工事の現場進捗状況 です。
8月17日(月)~18日(火)

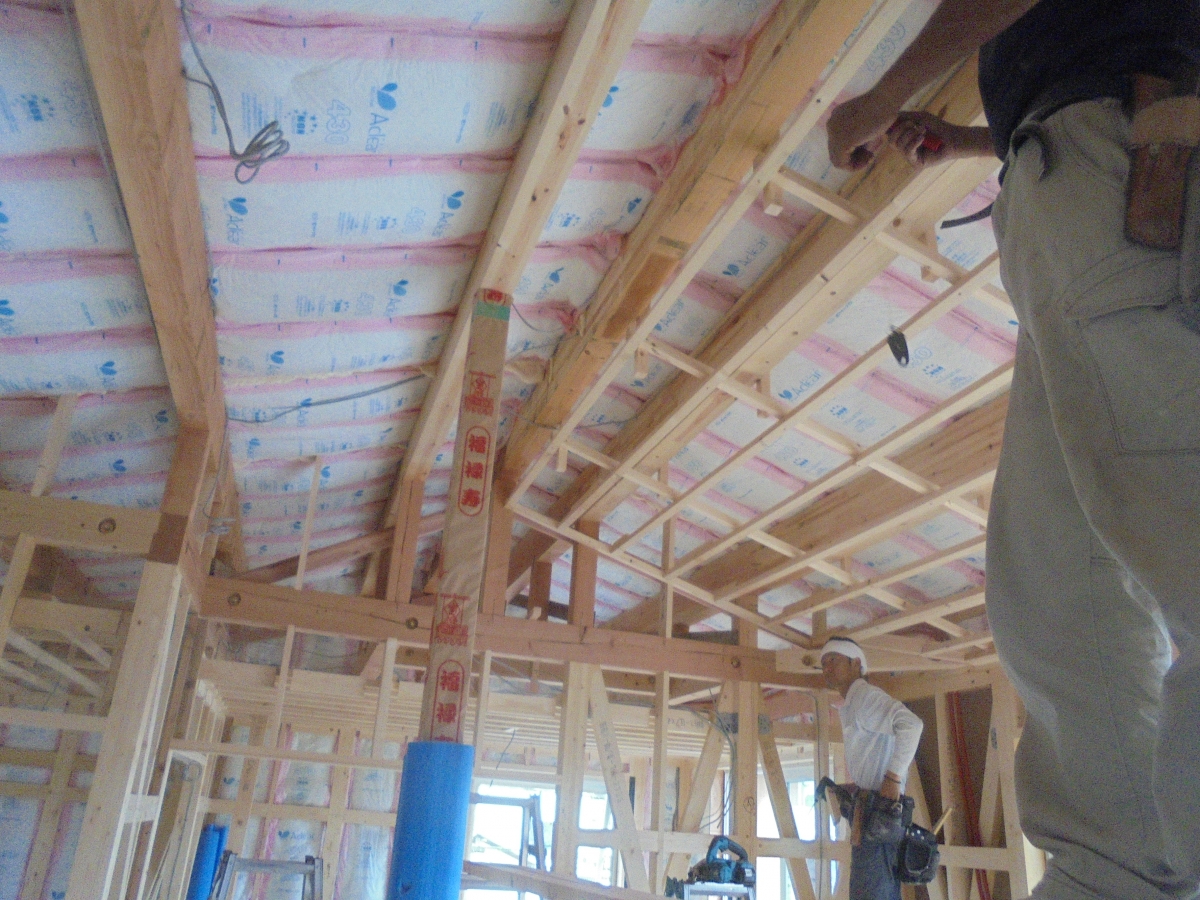

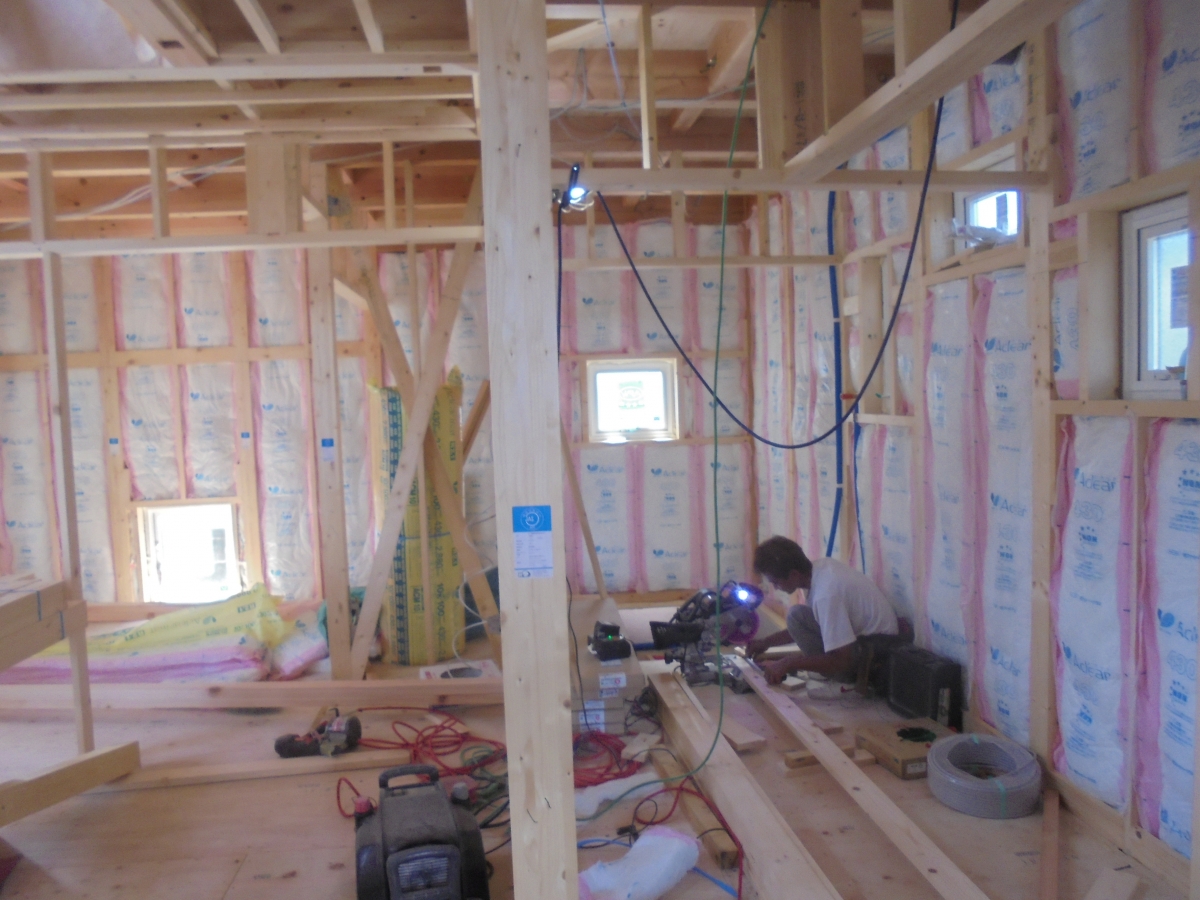

天井や壁の内断熱材(グラスウール)を入れました。
19日(水)

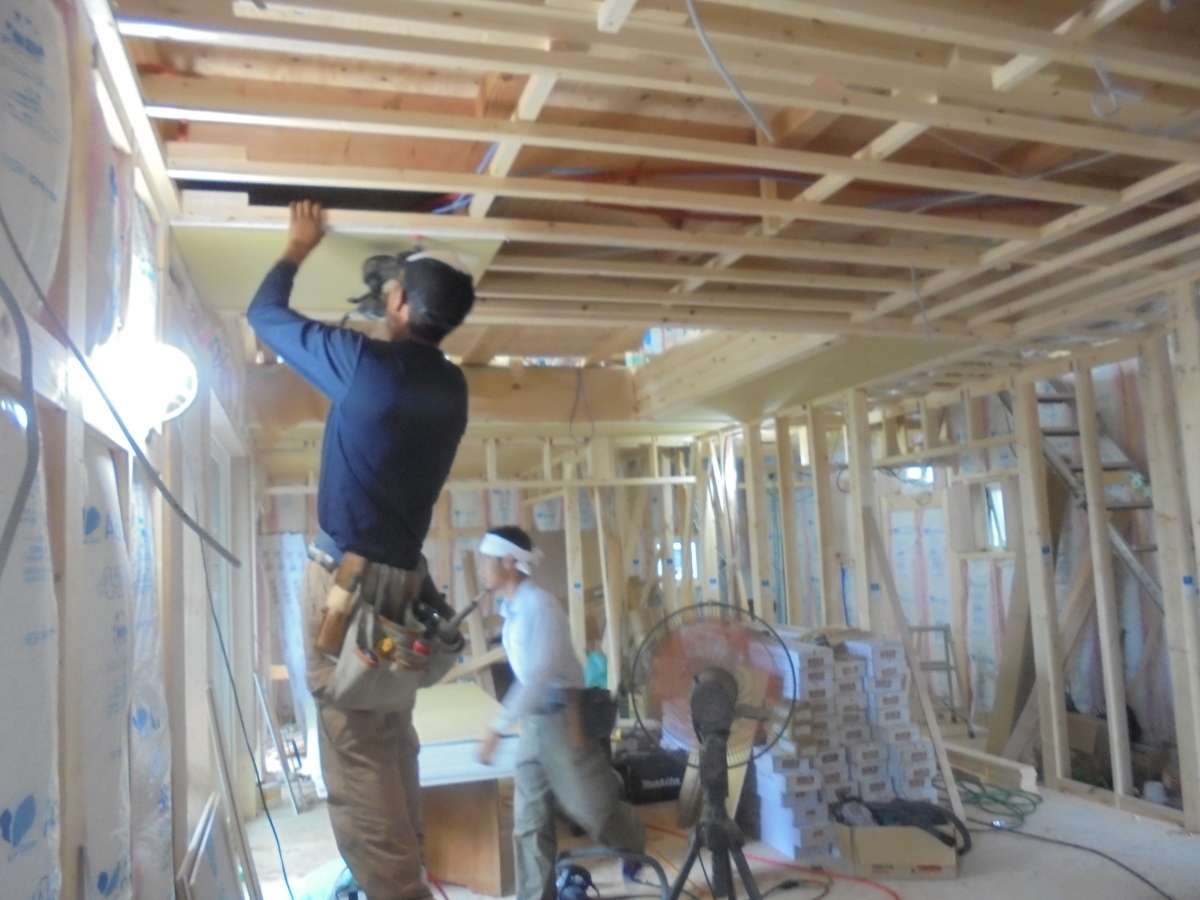

天井地を組みました。
20日(木)
天井プラスターボードを貼りました。
21日(金)

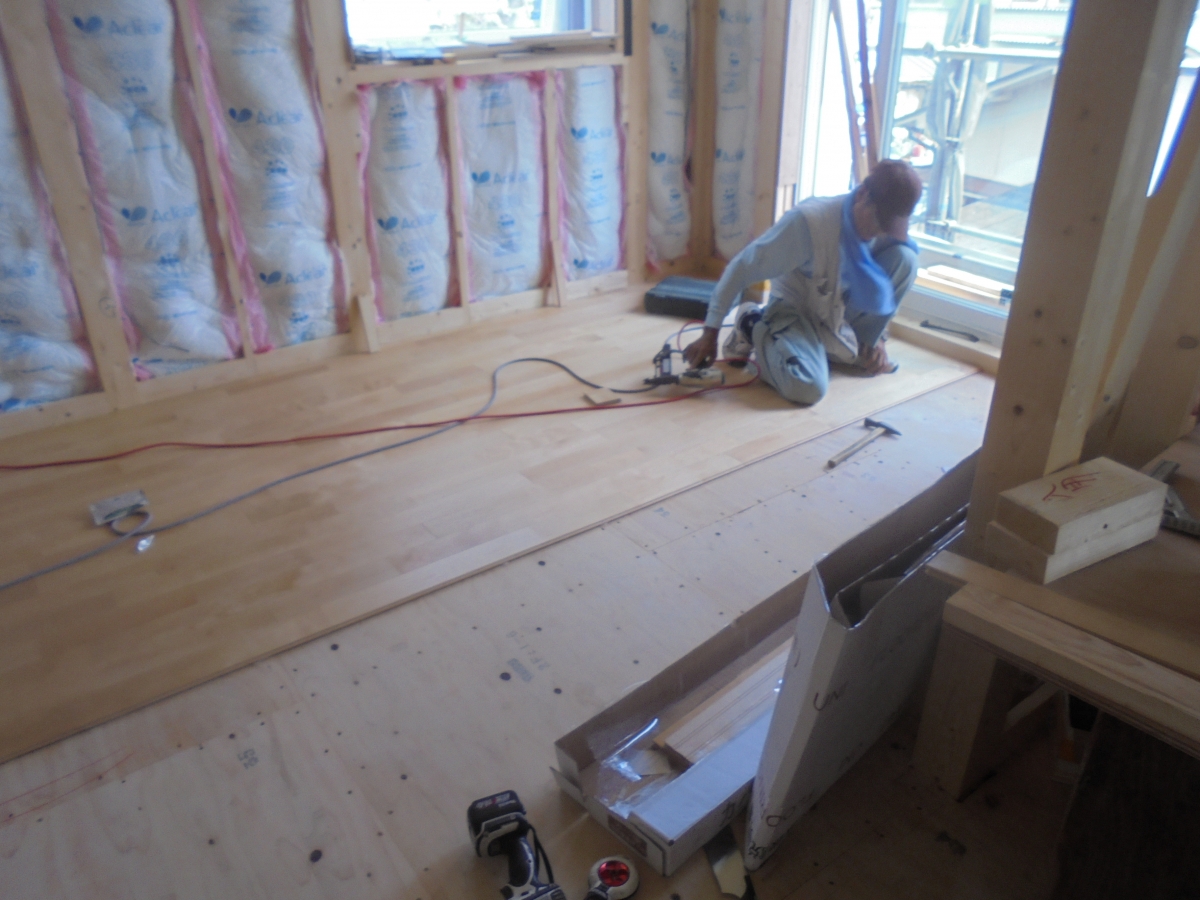

床のフローリングを貼り始めました。

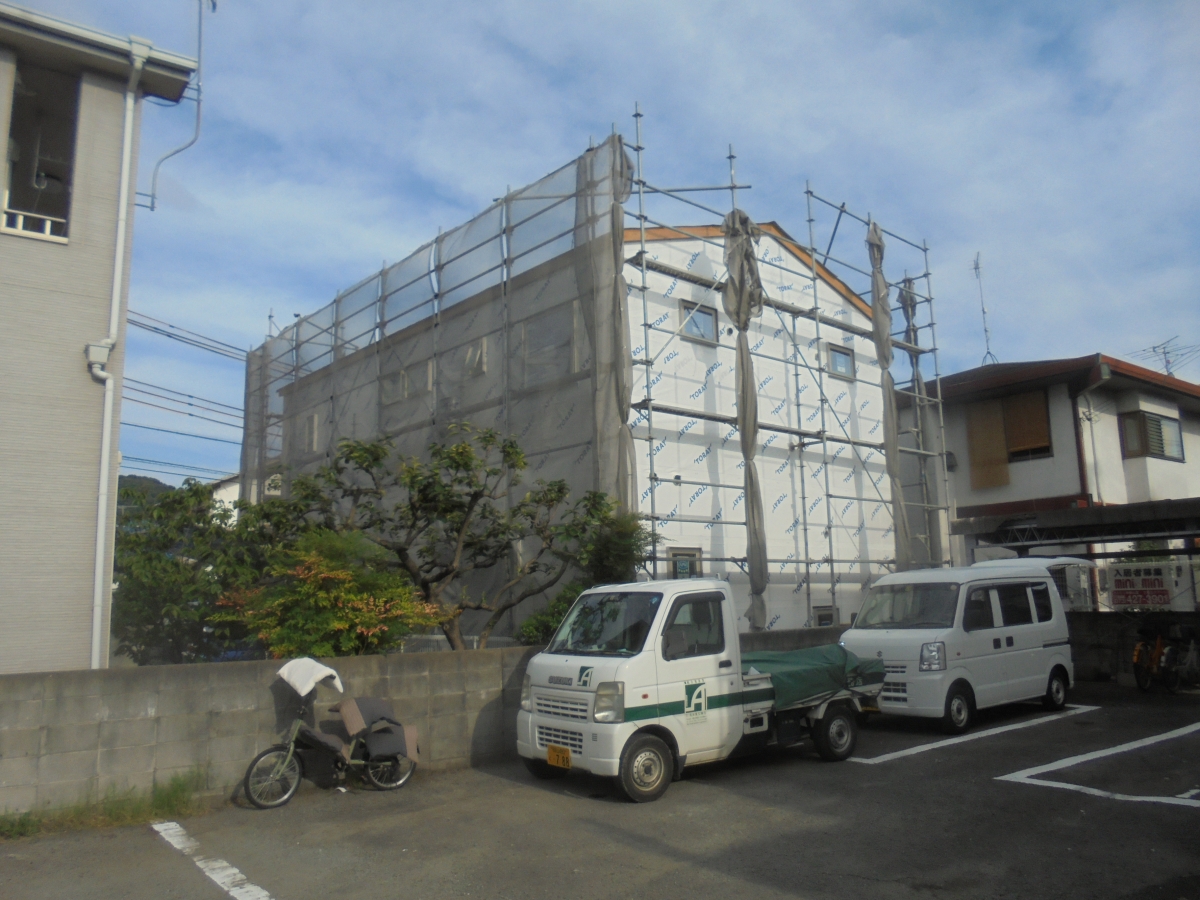

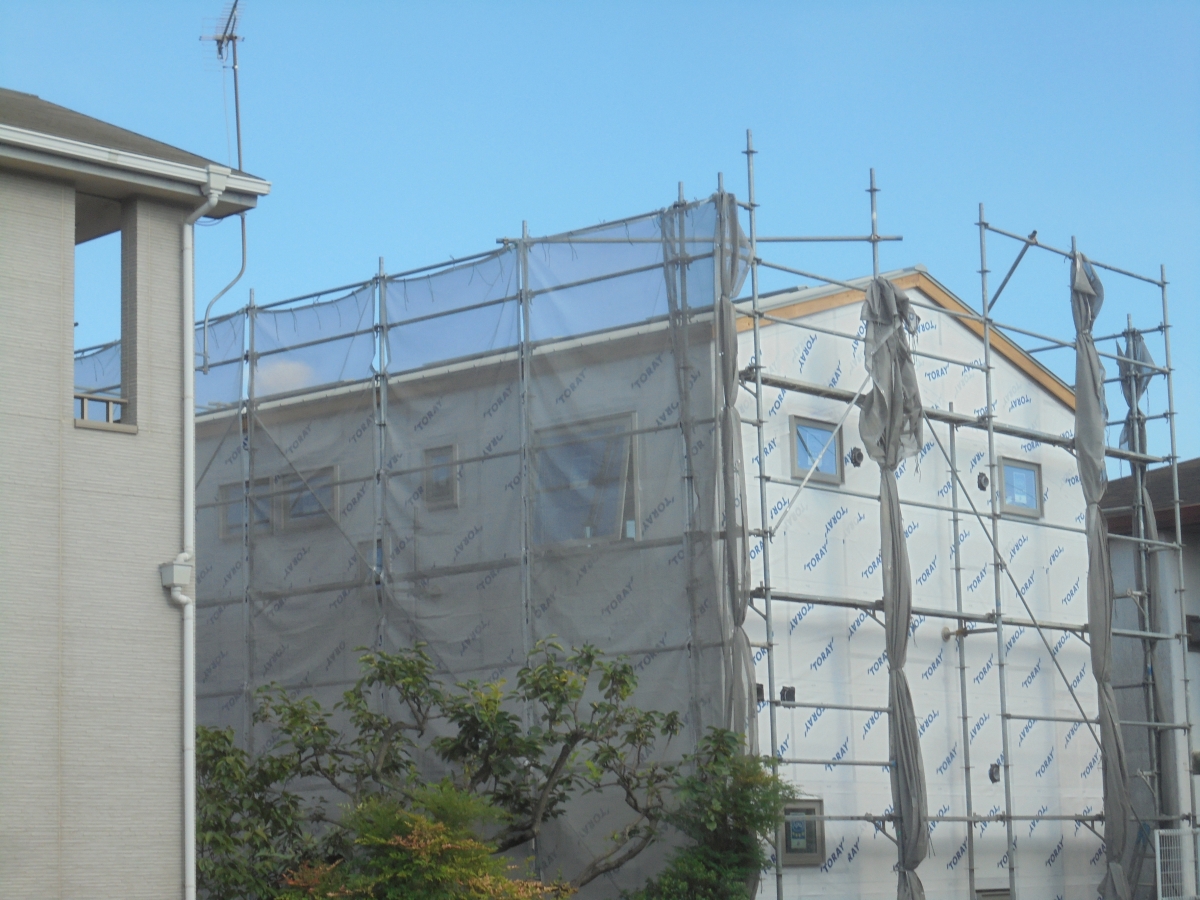

外部は、
透湿防水シートを張り終えました。
22日(土)

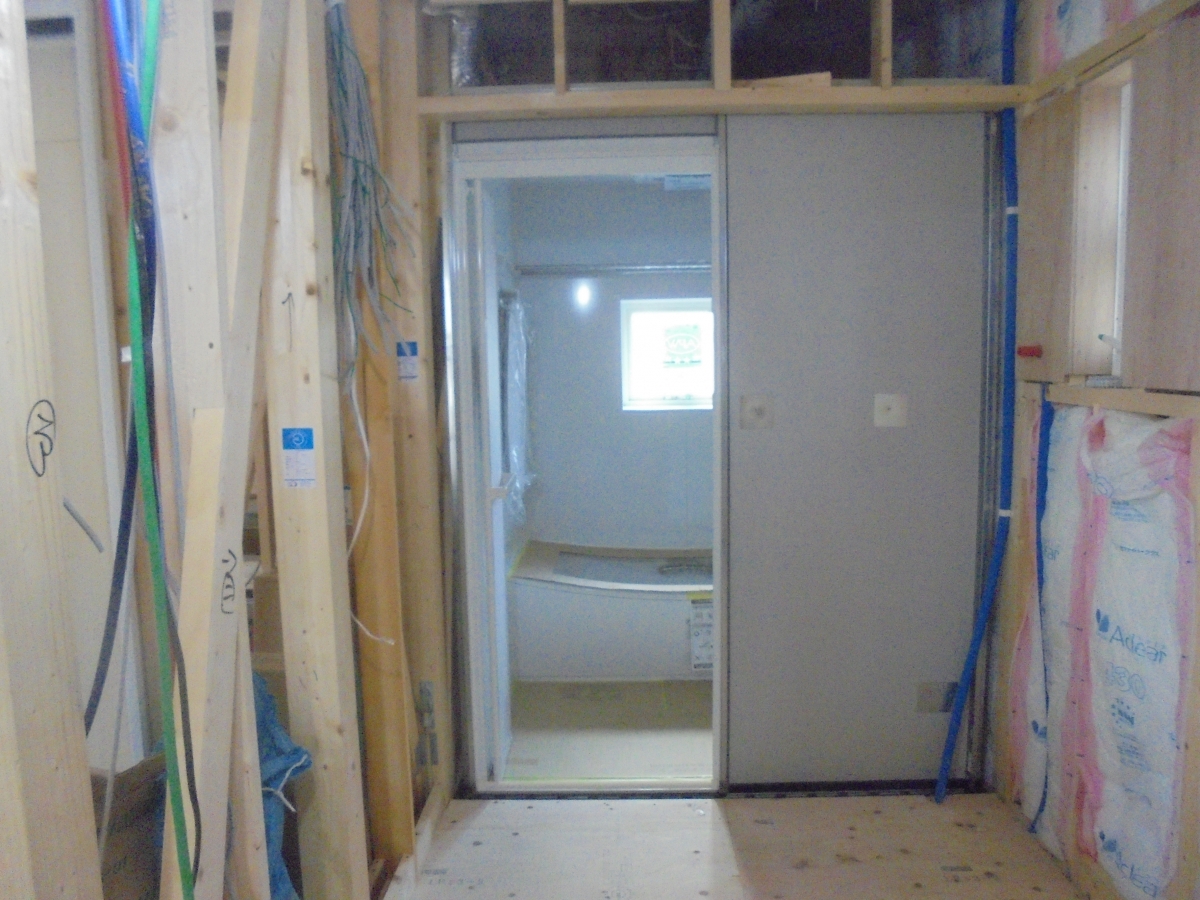

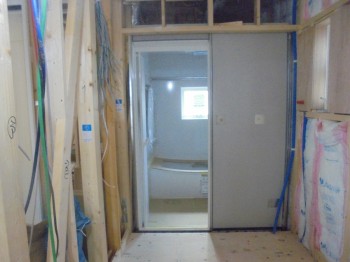

ユニット・バスを据付ました。
外部は、
屋根のガルバニウム鋼鈑を葺きました。
2015.08.24
